国家电投廉江核电1号机组*千吨级模块吊装就位

2023-11-28 10:08:37 sunmedia 1272

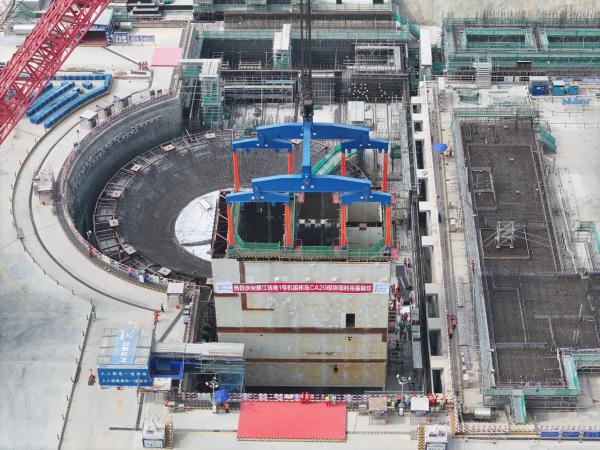

11月25日14时18分,廉江核电1号机组CA20模块吊装就位,顺利实现1号机组开工后又一个关键里程碑节点,正式拉开了1号核岛安装工作序幕。

CA20结构模块位于核岛辅助厂房5、6区,结构模块整体呈长方体型,外形尺寸约为20.6m×14.2m×21m,模块总重893吨,起吊总重约为1049吨。

为顺利实现CA20模块吊装任务,上海核工院协同现场各参建单位,梳理先决条件清单,提前完成部分设备模块、预埋板、电气套管、钢筋及管道等物项的引入及安装,有效减少岛内施工交叉作业、动火作业、高处作业风险,为1号核岛后续高效率、高质量施工创造条件。

为防止吊装过程中发生碰撞,CA20模块吊装前采用三维激光扫描测量技术,前后开展两次扫描,对可能发生干涉的模块内物项及插筋进行调整,确保吊装*度,为吊装的顺利完成奠定坚实的技术基础。

来源:中国核电网
